給排水設備の法規確認は、建築基準法だけを読めば完了するものではありません。敷地へ水を引き込む条件は水道事業者、排水を受け入れる条件は下水道管理者、消防用設備等は所轄消防が関係します。さらに、自治体の条例や事業者の供給規程、案件ごとの協議結果が設計条件になります。

この記事では、個別条文を網羅するのではなく、意匠設計者や初学者が「何を、いつ、誰に確認するか」を整理します。

この記事でわかること

  • 給排水設備に関係する主な法律と確認先
  • 建築基準法、水道法、下水道法、消防法の役割の違い
  • 企画・基本設計から始める事前協議の流れ
  • 条例、供給規程、案件固有協議まで確認する理由
  • 協議結果を図面と工程へ反映する方法

給排水設備の法規は「設備の位置と役割」で整理する

給水から排水までの流れを一つの法律だけで管理しているわけではありません。まず、建物へ入る水、建物内の配管、建物から出る排水、消防用設備等という役割に分けると、確認先が見えやすくなります。

給水・建物内配管・排水・消防用設備と主な法令・確認先の対応

この図は理解のための概念整理です。実際には、一つの配管や水槽に複数の法令が関係する場合があります。境界を図だけで確定せず、設備担当者と所管へ確認します。

主な関係法令と確認する内容

建築基準法令:建物内配管の安全・衛生・防火を確認する

建築基準法令では、給水、排水その他の配管設備について、構造上の安全、衛生、防火区画等の貫通などを扱います。

国土交通省の確認申請図書作成例では、給排水設備図に配管の種類・配置・構造、末端の連結先、止水弁、排水トラップ、阻集器、通気管などを明示する例が示されています。

意匠設計者が確認したいのは、設備図単体の法適合だけではありません。

  • PSの位置と大きさが配管・点検に対応しているか
  • 梁貫通や防火区画貫通を構造・防災計画と調整したか
  • 排水勾配を確保できる天井内・床下寸法があるか
  • 水槽、ポンプ、排水槽へ安全に点検できるか
  • 建築確認図書と設備図の用途・室名・防火区画が一致しているか

水道法と水道事業者の規程:給水装置と工事手続を確認する

水道法上の給水装置は、配水管から分岐した給水管と、それに直結する給水用具を指します。給水装置の構造・材質基準や、指定給水装置工事事業者による工事が関係します。

一方、実際の引込み、メーター、給水方式、申請図書、審査、検査は、水道事業者の供給規程や手続に従います。国土交通省は給水装置工事申請の標準的な様式を示していますが、計画地で使う書類や提出時期は水道事業者へ確認します。

設計初期には、少なくとも次を確認します。

☐ 前面道路の配水管の位置・口径等
☐ 引込可能な位置と工事区分
☐ 給水方式を検討するために必要な水圧等の情報
☐ メーター位置と維持管理条件
☐ 受水槽方式・直結方式等に関する事業者基準
☐ 申込み、設計審査、工事、検査の担当と時期

下水道法と下水道条例:排水設備と放流条件を確認する

公共下水道の排水区域では、下水道法第10条に排水設備の設置等が規定されています。さらに、排水設備の構造、工事、届出、検査、除害施設などは自治体の下水道条例や規則が関係します。

確認したい主な項目は次のとおりです。

☐ 公共下水道の供用状況
☐ 汚水・雨水の排除方式
☐ 公共ます・取付管の位置と接続条件
☐ 地下階排水や逆流防止の条件
☐ 厨房、工場、医療等の排水に必要な前処理
☐ 雨水流出抑制や貯留・浸透の地域要件
☐ 排水設備工事の申請・検査手続

「合流式・分流式」は、公共下水道の方式と敷地内の配管系統の両方で使われることがあります。打合せでは、どちらを指しているかを明確にします。

消防法令:消防用設備等は所轄消防と協議する

屋内消火栓、スプリンクラーなどの消防用設備等は消防法令の対象となります。対象設備の工事では、消防設備士、着工届、設置届、検査等が関係しますが、設備の種類、工事内容、軽微な工事の扱いなどで手続が変わります。

給排水設備の記事だからといって、消防関係の水源・ポンプ・配管を同じ手続で扱うことはできません。建物用途、収容人員、規模、消防用設備等の種類を整理し、所轄消防へ協議します。

法律だけでなく「3つの層」で確認する

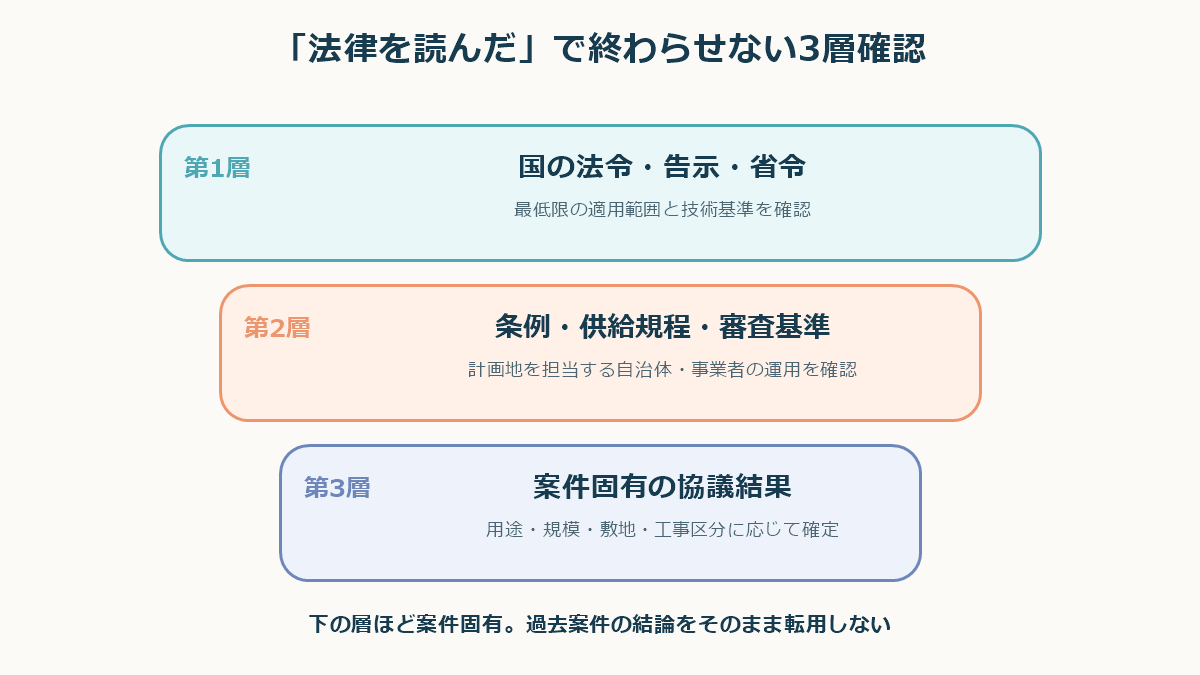

国の法令、地域の規程、案件固有協議という3層の確認

第1層:国の法令・告示・省令

適用範囲、最低基準、資格、技術基準を確認します。e-Govや所管省庁の最新版を使います。

第2層:条例・供給規程・審査基準

自治体や上下水道事業者が定める手続・設計基準を確認します。国の標準条例や標準様式は参考になりますが、計画地の規程そのものではありません。

第3層:案件固有の協議結果

敷地条件、既設インフラ、用途、規模、工事区分を前提に、担当窓口との協議で条件を確定します。過去案件と同じ自治体でも、敷地や工事内容が違えば結論が変わる場合があります。

設計・実務:企画から申請までの確認フロー

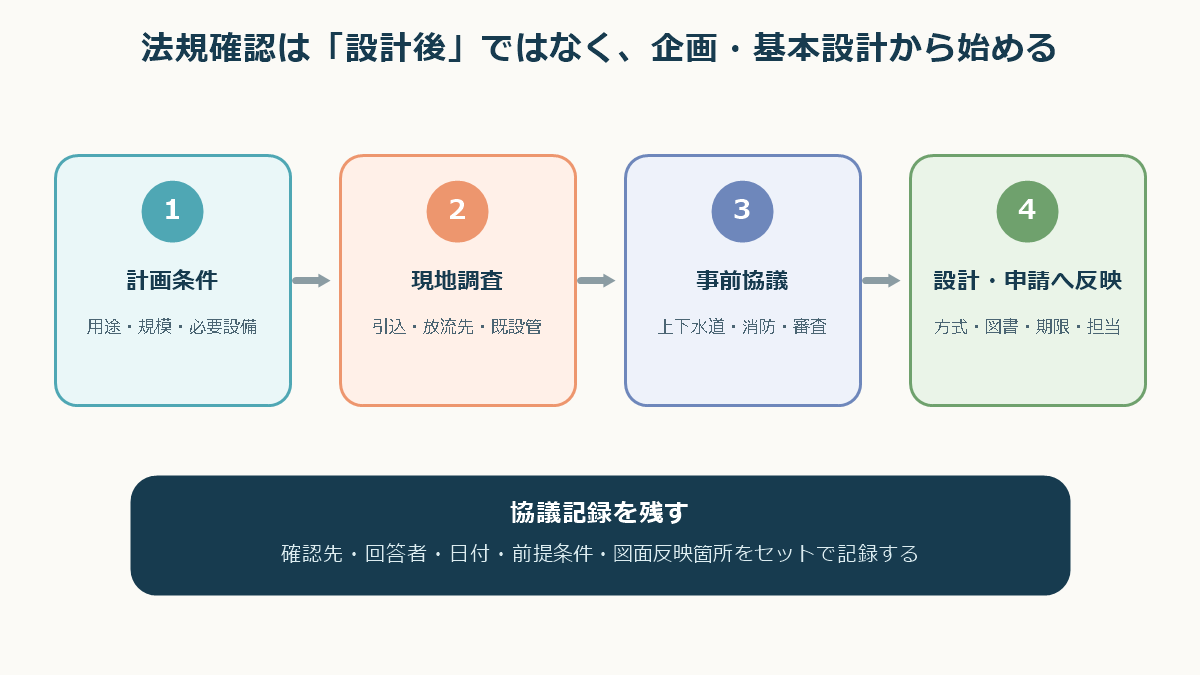

計画条件から現地調査、事前協議、設計・申請反映までの流れ

1. 計画条件を整理する

用途、規模、階数、利用人数、厨房・浴室・医療・製造等の特殊用途、消防用設備等の想定を整理します。この時点では設備方式を確定できなくても、協議に必要な前提をそろえます。

2. 現地と公開情報を調査する

前面道路、既設の給水引込、公共ます、地盤高さ、地下階、周辺インフラを確認します。図面や台帳だけでなく、現況との違いがないかを確認します。

3. 関係機関へ事前協議する

案件に応じて、水道事業者、下水道管理者、所轄消防、所管行政庁、確認検査機関等へ相談します。設備担当者だけに任せきりにせず、建築計画へ影響する条件を意匠側も共有します。

4. 設計・工程・申請へ反映する

協議結果を、方式、スペース、経路、点検性、図面、特記仕様、工事区分、提出期限へ反映します。設計変更があった場合は、以前の協議条件が有効かを再確認します。

協議記録に残したい項目

項目記録する内容
協議先組織名、部署、担当者、連絡先
日時協議日、回答日、再確認期限
前提条件用途、規模、図面版、設備方式、工事範囲
質問判断してほしい内容を具体的に記載
回答条件付き回答、必要資料、次の手続
根拠法令、条例、規程、要綱、窓口資料
設計反映反映図面、仕様書、担当者、期限
未確定追加調査・再協議が必要な事項

電話や口頭で得た回答は、前提条件が抜けると後から再現できません。打合せ記録へ図面番号と版を入れ、設計変更時に見直せるようにします。

許認可・届出を管理する実務チェックリスト

☐ 対象となる法令・条例・規程を一覧化した
☐ 各手続の提出者・作成者・承認者を決めた
☐ 提出期限を工事工程から逆算した
☐ 添付図書と設計図の整合を確認した
☐ 手数料・負担金・工事区分を確認した
☐ 審査中の設計変更ルールを決めた
☐ 検査・立会い・通水等の条件を確認した
☐ 完了時に必要な記録と引渡し資料を確認した

書類名や「着工何日前」という期限を別案件からコピーするのは避けます。必ず対象設備と所管の最新版で確認します。

建築との取り合いで法規確認が必要になりやすい場所

PS・天井内・床下

排水勾配、通気、保温、バルブ、点検口、防火区画貫通を同時に確認します。意匠変更でPSが細くなると、法適合だけでなく施工・保守にも影響します。

水槽・ポンプ・排水槽

設置スペースだけでなく、搬入、点検、清掃、更新、防水、排水、換気、騒音・振動を確認します。水槽の種類・容量で水道法や建築物衛生法上の管理が関係する場合があります。

厨房・浴室・医療・製造用途

一般排水と同じ条件で公共下水道へ流せない場合があります。排水の性状、温度、油脂、薬品等を整理し、阻集器や除害施設の要否を下水道管理者へ確認します。

防火区画の貫通部

配管材、貫通処理、区画位置を意匠・構造・設備で一致させます。認定仕様を使う場合は、配管径、充填材、壁・床構成等の適用条件を確認します。

建築設備士試験との関係

試験学習では、法律名と設備名を丸暗記するより、次の関係で整理すると理解しやすくなります。

  • 建築基準法令:建築物に設ける配管設備の構造・安全・衛生・防火
  • 水道法:給水装置、構造・材質、工事事業者等
  • 下水道法:排水設備、公共下水道への接続等
  • 消防法令:消防用設備等の設置・工事・届出等

過去問題は作成当時の法令に基づきます。条文番号や数値を覚える場合は、試験年度の公式案内と現行法令を確認します。

よくあるミスと注意点

法律だけを確認して条例・事業者規程を見ない

引込方法、申請書、審査、検査は地域の運用が大きく関係します。計画地の資料を確認します。

設計完了後に協議を始める

引込位置、給水方式、雨水流出抑制、消防水源等は建築計画へ影響します。企画・基本設計で確認します。

過去案件の届出一覧をそのまま転用する

用途、規模、設備、工事内容、所管が変われば手続も変わります。参考にはしても、再確認します。

協議結果を議事録だけに残し、図面へ反映しない

協議事項ごとに反映図面・担当・期限を決めます。設計変更時の再協議も管理します。

まとめ

給排水設備の法規確認は、建築基準法、水道法、下水道法、消防法などの国法令に加え、自治体の条例、事業者の供給規程、案件固有の協議結果を重ねて行います。

大切なのは、条文を多く覚えることよりも、設備の位置と役割から確認先を見つけ、企画・基本設計の段階で協議を始めることです。協議条件を図面、仕様、工程、担当者へ確実に反映すれば、申請直前の手戻りを減らせます。
